TAAHHÜT GRUBU

Vizyonumuz

Globalleşen dünyanın yeniden inşasında, müşterilerin, çalışanların, ortakların ve toplumun ilk tercih edeceği uluslararası bir müteahhitlik şirketi olmaktır.



Misyonumuz

Taahhüt Grubumuz,  yurt içinde ve yurt dışında, genel müteahhit olarak, havaalanı projeleri, raylı sistem projeleri, büyük altyapı işleri, sanayi tesisleri, iş merkezi, otel, hastahane ve benzeri projelerin anahtar teslimi yapımını gerçekleştirmektedir.



Taahhüt Grubu’nun proje yönetim felsefesi, “otonom yönetim ve merkezi denetim” esasına dayanmaktadır. Her proje ayrı bir kâr merkezi olarak kabul edilmekte ve stratejik düşünmek, etkin karar alma politikalarını geliştirmek, iş yapım sürelerini kısaltmak, maliyetleri minimuma indirmek ve kaliteyi sürekli arttırmak için organizasyon ve yönetim sistemlerimiz devamlı olarak gözden geçirilmektedir.



Geniş bir coğrafyada faaliyet gösteren grubumuzun yeni pazar arayışları, 2012 yılında da devam etmiş, mevcut çalışma bölgelerine ilave olarak Katar, Umman, Yemen, Cezayir, Tunus ve Libya pazarları dışında, Özbekistan, Pakistan, Hindistan ve Moğolistan bölgelerinde de büyük kapsamlı proje geliştirmelerine ağırlık verilmiştir. Grubumuz, 2013 yılında bu bölgelerden, ciddi bir iş potansiyeli beklemektedir.



Alarko Taahhüt Grubu’nda “Hedeflere Göre Yönetim” prensibi esastır. Performans ölçüm sistemimizde hedeflerin dışında, tüm çalışanların genel yetkinlik ve yönetsel yetkinlik performansları da sürekli izlenir . Bu sayede, her bir çalışanın sonuç odaklı çalışma, kaynakları etkin kullanma, temsil, şirket politika ve kurallarına uyum, sorumluluk anlayışı, vizyoner liderlik, yetki devri ve eleman yetiştirme, stratejik düşünce - politik yaklaşım ve  yönetim ve motivasyon  konularında gelişmesi sağlanır.



2012 yılında, gerek iç denetimlerle, gerekse uluslararası ölçekte kabul görmüş dış denetim firmalarıyla, şantiyelerimizin sürekli ve periyodik olarak denetlenmesine ilişkin faaliyetler yürütülmüş, denetimde etkinlik arttırılmıştır. İş Sağlığı ve Güvenliği Yönetim Sistemimiz sayesinde, iş kazalarında ciddi azalmalar sağlanmış, kaza oranlarımız gelişmiş ülkelerin standartlarına ulaşmıştır. Aynı zamanda, uygulanmasına devam edilen Çevre Yönetim Sistemimiz, faaliyetlerimizde çevreye verilmesi muhtemel zararları kabul edilebilir düzeylere indirmiştir. Şirketimiz ISO 9001:2000, ISO 14001 ve OHSAS 18001 belgelerine sahip olup, yönetim sistemlerimiz sürekli olarak geliştirilmektedir.

Taahhüt Grubu’nun faaliyet gösterdiği alanlar, ana hatlarıyla aşağıdaki başlıklar altında özetlenebilir;



Rafineri, Kimya ve Petrokimya Tesisleri

Rafineriler

Petrokimya Tesisleri

Kimya Proses Tesisleri

Tank Çiftlikleri



Endüstriyel Tesisler

Fabrika İnşaatları ve Ekipman Montaj

Maden İşleme ve Zenginleştirme Tesisleri

Metalurji ve Elektrometalurji Tesisleri

Demir Çelik Tesisleri

Çimento ve Kireç Fabrikaları



Enerji Tesisleri

Hidroelektrik Santrallar

Termik Santrallar

Kombine Çevrim Santralları

Isı Geri Kazanım Sistemleri



Boru Hatları

Petrol Boru Hatları

Doğalgaz Boru Hatları

Su Boru Hatları

Şehiriçi Doğalgaz Dağıtım Şebekeleri

Kompresör İstasyonları

Pompa İstasyonları



Su ve Atıksu İletim Hatları ve Arıtma Tesisleri

Atıksu Arıtma Tesisleri

İçme ve Kullanma Suyu Arıtma Tesisleri

Endüstriyel Su Arıtma Tesisleri

Atıksu Deniz Deşarj Hatları

Su Temin ve Sulama Sistemleri



Ulaştırma Projeleri

Havalimanları

Demiryolları

Metro

Hafif Raylı Sistemleri

Sinyalizasyon Sistemleri

Karayolları, Otoyollar

Tüneller, Köprüler



Konut Projeleri ve Hizmet Binaları

Uydukentler

Toplu Konutlar

Lüks Konutlar

İş Merkezleri

Ticaret Merkezleri

Hastaneler

Oteller

Askeri Tesisler



Yapımı devam eden projelerle, yıl içinde tamamlanan, bakım ve işletme sorumluluğu devam eden ve yeni alınan işlerin son durumları aşağıda kısaca özetlenmiştir.



Kazakistan Aktogay Bakır Konsantre Tesisi

Kazakistan’ın Almaata şehrine 700 km mesafede, Kazakistan’ın doğu ve kuzey demiryolu hatlarının kesiştiği noktaya yakın Aktogay şehrinde, yılda 25 Milyon/Ton kapasiteli Bakır konsantre tesisinin, proses ekipmanlarının temin süreci ve tüm tesisin inşaat, mekanik ve elektrik sistemlerinin yapımını içeren sözleşme 2012 Aralık ortasında imzalanmıştır.



Projenin yapım süresi 34 aydır. Kapsamında Karayolu, Demiryolu, Gölet yapıları, Betonarme - Çelik ve Prefabrik Yapılar, Uzun Konveyör Taşıma Hatları, Muhtelif Çaplarda Boru Hatları, Ekipman ve Mekanik Tesisat Montajları ve Full Otomasyonlu Üretim Kontrol Sistemleri ile birçok Non Proses Bina ve Tesislerin tamamının anahtar teslimi olarak kurulması taahhüt edilmiştir.



Tesisin bütünüyle test ve devreye alınmalarının tamamlanması için ve ilk cevherin tesise verilmesi için Ekim 2015 tarihi hedeflenmiştir.



Kazakistan Aktau Manasha Yol Projesi

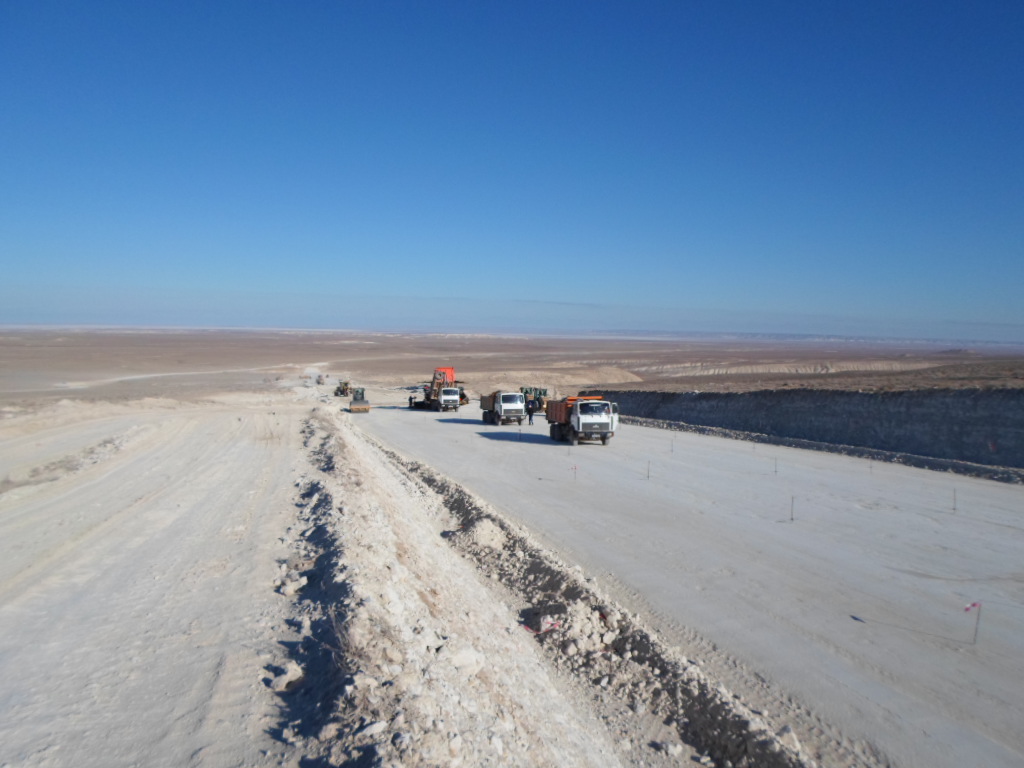

Kazakistan Ulaştırma Bakanlığı tarafından 4 lot halinde ihale edilen Şetpe- Beynau arasındaki 210 km’lik karayolu yapımının sözleşmesi, Mayıs 2012 tarihinde imzalanmıştır.



2 ayı mobilizasyon süresi olmak üzere 29 ayda tamamlanması planlanmaktadır. Projede 2,5 milyon ton taş kırılacak, 36 bin ton bitüm, 23 bin m3 çimento kullanılacak 1 adet köprü, 178 adet menfez, 210 km asfalt yol yapılacaktır. Mevcut ekipman parkımıza ilave edilecek 45 parça yeni iş makinası, 1 adet 240 t/h kapasiteli asfalt plenti ve 1 adet 400 t/h kapasiteli konkasör tesisi ile sözkonusu işleri tamamen kendi ekipmanımız ve yetkin işgücü kaynaklarımızla gerçekleştirilecektir.



Kazakistan Bozshakol Bakır Konsantre Tesisi





Kazakistan`ın kuzeydoğusundaki Pavlador bölgesinde yılda 25 Milyon/Ton kapasiteli Bakır konsantre tesisinin, dizayn, proses ekipmanlarının temin süreci ve tüm tesisatın inşaat, mekanik ve elektrik sistemlerinin yapımı için mühendislik çalışmaları, Ekim 2011`den bu yana devam etmektedir. Projenin toplam yapım süresi 38 aydır.

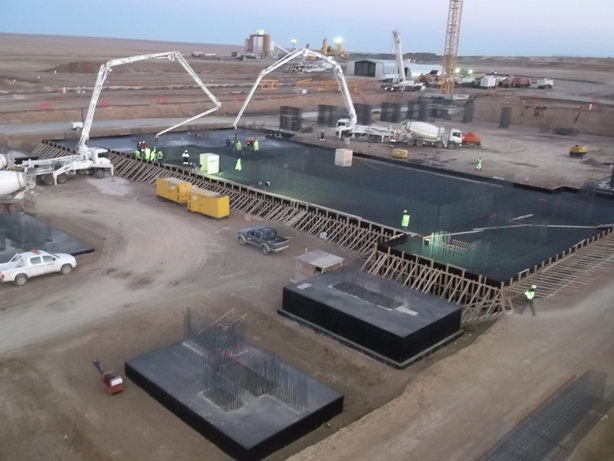

2012 yılı başında mobilizasyon çalışmalarına paralel olarak yıl içerisnde ana inşaat işleri kapsamındaki kazı-dolgu, betonarme betonu ve yapısal çelik imalat ve montajları ağırlıklı olarak devam etmiştir.

Proje kapsamında Karayolu, Demiryolu, Gölet yapıları, Betonarme - Çelik ve Prefabrik Yapılar, Uzun Konveyör Taşıma Hatları, Muhtelif Çaplarda Boru Hatları, Ekipman ve Mekanik Tesisat Montajları ve Full Otomasyonlu Üretim Kontrol Sistemleri ile birçok Non Proses Bina ve Tesislerin tamamının anahtar teslimi olarak kurulması taahhüt edilmiştir.



Tesisin bütünüyle test ve devreye alınmalarının tamamlanması için ve ilk cevherin tesise verilmesi için  Eylül 2014 tarihi hedeflenmiştir.



Ankara Metro Projesi





Proje kapsamında;



  • Mevcut Kızılay - Batıkent hattındaki Elektro-mekanik İşlerinin yenilenmesi,
  • Batıkent - OSB metro hattındaki Elektro-mekanik İşlerinin yapımı,
  • Kızılay - Çayyolu 2 hattında sinyalizasyon sisteminin yapılması,
  • Tandoğan - Keçiören hattında sinyalizasyon sisteminin yapılması,
  • Macunköy`deki depo, atölye ve kontrol merkezinin sistem gereklerine göre yenilenmesi veya tadil edilmesi,
  • Mevcut 108 aracın sinyalizasyon, anons, telsiz vb. sistemlerinin yeni sistemlere göre yenilenmesi,
  • İleride alınacak 324 aracın sinyalizasyon için araç üstü ekipmanlarının temini, montajı ve devreye alınması işlerini kapsamakta olan projenin yapım faaliyetlerine 2011 yılının ikinci yarısında başlanmıştır. Projenin etap etap 2014 yılı sonunda tamamlanması planlanmaktadır.



Karakuz Barajı ve HES Projesi







ALTEK ALARKO Elektrik Santralları Tesis İşletme ve Tic. A.Ş. tarafından Adana İli, Pozantı İlçesi, Körkün Çayı üzerinde, Karakuz Barajı ve 77,4 MWm / 76 MWe kurulu gücünde Hidroelektrik Santralı’nın (HES) yapımı için mobilizasyon faaliyetlerine 2011 yılı sonu itibarı ile başlanmıştır.



Sadece enerji üretimi amaçlanarak geliştirilen projenin ilk aşaması kapsamında; baraj ve yardımcı yapıları (batardolar, su alma yapısı, çakıl geçidi), iletim tüneli, denge bacası, cebri boru, santral binası, kuyruk suyu kanalı, şalt sahası, enerji nakil hatları işleri yapılacaktır. İkinci aşamada santral binası mekanik ve elektromekanik techizatlarının montajları yapılacaktır.



Baraj ve  santralin 3 yıl içinde tamamlanması planlanmaktadır.



Proje kapsamında yapılacak işler; Baraj Gövde Yapısı (Beton), Derivasyon Tüneli, Baraj Sağ ve Sol Sahil Yolları, Enerji Tünel Su Alma Yapısı, Memba ve Mansap Batardoları, Enerji Tüneli, Enerji Tünel Çıkış Yapısı, Cebri Boru, Denge Bacası, Vana Odası, Santral ve İdare Binası, Santral ile Enerji Tüneli arasında ulaşım yolu yapımı, 154 kV Şalt Sahası ve Enerji Nakil Hattı işleridir.

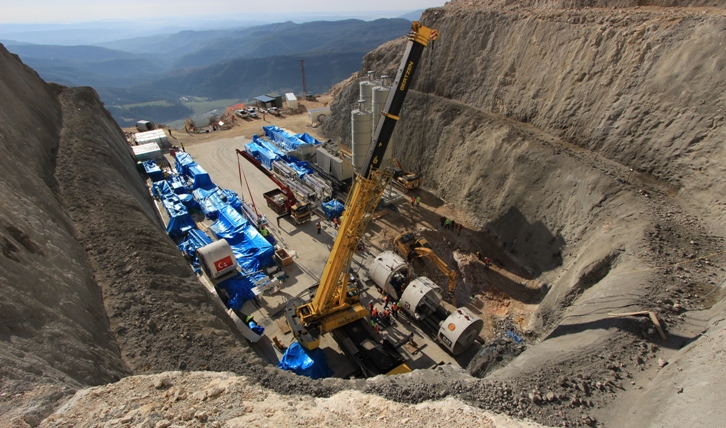

Enerji Tünelinin yapımına 2013 Ocak ayında tünelin her iki tarafından eş zamanlı olarak başlanarak Ekim ayında tamamlanması öngörülmektedir. Enerji Tünelinin yapımı için imalatı en son teknolojiye göre özel olarak dizayn ettirilen 2 adet TBM (Tunnel Boring Machine) Seti sipariş edilmiştir. Projenin tamamının 2013 sonunda bitirilmesi ve test devreye alma işlemlerinden sonra, Şubat 2014 gibi enerji üretilmesine başlanması öngörülmektedir.

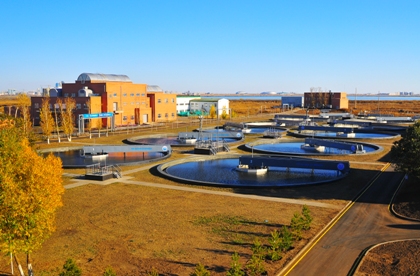

Kazakistan Taldykol Göl Rehabilitasyonu ve Atık Su Arıtma Tesisi 3. Faz Projesi





Astana Valiliği tarafından ihale edilen Taldykol Arıtma Projesi 3. Faz işlerinin sözleşmesi Mart 2012 tarihinde imzalanmıştır.  45 ay yapım süreli bu projede, 65 milyon m3 hacmindeki Taldykol Atıksu Gölü temizlenecek ve rehabilite edilecektir. Göl tabanında çökelmiş halde bulunan yaklaşık olarak 4,1 milyon m3 atıksu çamuru dışarıya alınarak kurutulacak ve çevreden getirilecek uygun vasıflı toprakla karıştırılarak göl çevresinde yaklaşık 17 milyon m2 arazi tesviye edilerek yeşillendirilecektir. Projenin planlanan bitiş tarihi 2015 Kasım ayıdır.



Kazakistan Taldykol Göl Rehabilitasyonu ve Atık Su Arıtma Tesisi 2. Faz Projesi





Astana Valiliği tarafından Kasım 2011 tarihinde tarafımıza ihale edilmiş bulunan 19,4 ay yapım süreli Taldykol Arıtma Tesisi’nin 2. Faz İnşaat, Mekanik ve Elektrik işlerinin yapımına, hızlandırılmış iş programıyla 13 ayda tamamlanacak şekilde 2012 Mayıs ayında başlanmıştır. Proje 2012 yılının sonunda tamamlanma aşamasına gelmiştir. Proje kapsamında 65.000 m2 Havalandırma Tankının rehabilitasyonu, Ultraviyole Tesisinin rehabilitesi, Paket Laboratuvar Ünitesinin kurulması, Blower House binasında 2 adet kompresör değişimi, 2 Adet Primary Sludge Pump House yapısının rehabilitasyonu ve Tesis İçi Asfalt ve Çevre Düzenleme işleri gerçekleştirilmiştir.

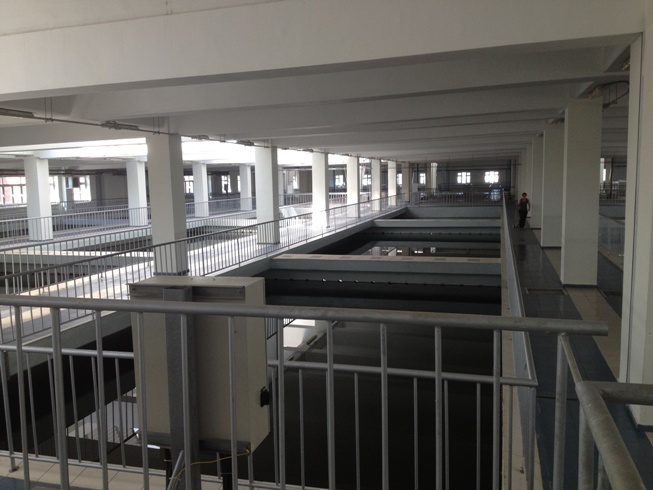

Kazakistan Taldykol Göl Rehabilitasyonu ve Atık Su Arıtma Tesisi 4. Faz Projesi





Taldykol göl rehabilitasyonu atık su arıtma tesisi kapsamında ana arıtma binası inşaatı, diyafram duvar ve diğer yardımcı tesisilerin yapımını kapsayan 4. Faz sözleşmesi kapsamındaki işlere  2013 yılında başlanması planlanmış olup işin tamamı, Eylül 2015 tarihinde tamamlanacaktır.



Fas, Tanca – Kenitra Arası Hızlı Tren Altyapı Projesi 1 no.’lu Lot Altyapı İşleri





Fas’ın en önemli projelerinden biri olan Tanca – Kenitra arası hızlı tren altyapı projesinin 1 No’lu lot alt yapı işleri sözleşmesi, Haziran 2012 tarihinde Fas Krallığı Ulusal Demiryolu idaresi ile imzalanmıştır. Proje, 350 km/h hızında dizayn edilen yaklaşık 22 km’lik demiryolu hattının kazı, dolgu işleri, sanat yapıları inşaatları, drenaj işleri ve bağlantı yolları inşaatlarından oluşan altyapı işlerinin  yapımını içermektedir.



24 ayda tamamlanarak teslim edilmesi planlanan proje için mobilizasyon çalışmaları tamamlanmış ve sahada imalat  Kasım 2012 tarihinde başlamıştır.



Alarko’nun tüm projelerinde olduğu üzere; güvenlik ve kaliteden ödün vermeden çevreye duyarlı prosesler öncülüğünde, modern yapım teknik ve metodları ile yürütülecek proje tamamlandığında, Fas demiryolu hatlarının güvenli, konforlu, hızlı ve çağdaş bir altyapıya ulaşmasına katkıda bulunacaktır.



İstanbul Belediyesi Taksim – Yenikapı Metro Projesi



Taksim – Yenikapı arası elektromekanik ve ince inşaat işlerini kapsayan projenin, Şişhane Taksim arası ticari işletmesi 2009 yılından beri devam etmektedir. Proje, mevcut Taksim - 4. Levent Metrosu ile tam uyum sağlayacak şekilde Şişhane, Unkapanı, Şehzadebaşı ve Yenikapı İstasyonları ile 5.200 m’lik tünelde çift hat metroya yönelik imalatları kapsamaktadır. Projede, istasyon bölgelerindeki ince inşaat işlerinin imalatları yanında, enerji temini ve dağıtımı, sinyalizasyon, kontrol ve haberleşme, scada, aydınlatma, telsiz, telefon, tünel ve özel alan havalandırma gibi sistemler ve sıhhi tesisat, yürüyen merdivenler, asansörler ve hat işleri gibi imalatlar da yer almaktadır. Ayrıca yine işletmesi devam eden Aksaray - Havalimanı hafif metro hattının Yenikapı ile bağlantısı yapılarak Atatürk Havalimanı, Esenler Otogar metro ve boğaz tüp geçit entegrasyonları tamamlanmış olacaktır. Yenikapı’da İDO deniz otobüsleriyle de entegre edilecek bu sistemin 2014 yılı sonunda devreye girmesi planlanmaktadır.

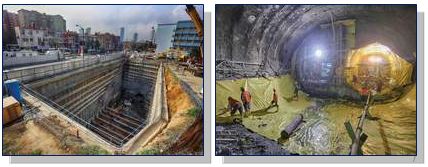

İstanbul Belediyesi  Levent – Hisarüstü Metro Projesi

Tarafımızca tesis edilen Levent – Hacıosman arasındaki metro hattı sözleşmesine  ilave olarak, yaklaşık 4,7 km uzunluğunda 4 yer altı istasyonu içeren Levent-Hisarüstü hattı, Aralık 2012 tarihinde  ana sözleşmeye ilave edilmiştir. Tasarım, inşaat, malzeme temini, montaj, devreye alma, deneme işletmesi ve 2 yıllık işletme ve bakım gözetimi dâhil, anahtar teslimi olarak mevcut sözleşme kapsamına dâhil edilen hattın yapım süresi 20 ay olarak planlanmaktadır.



Kiev Boryspil Havaalanı Projesi

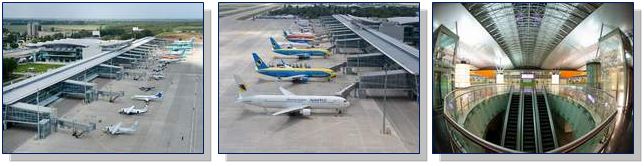

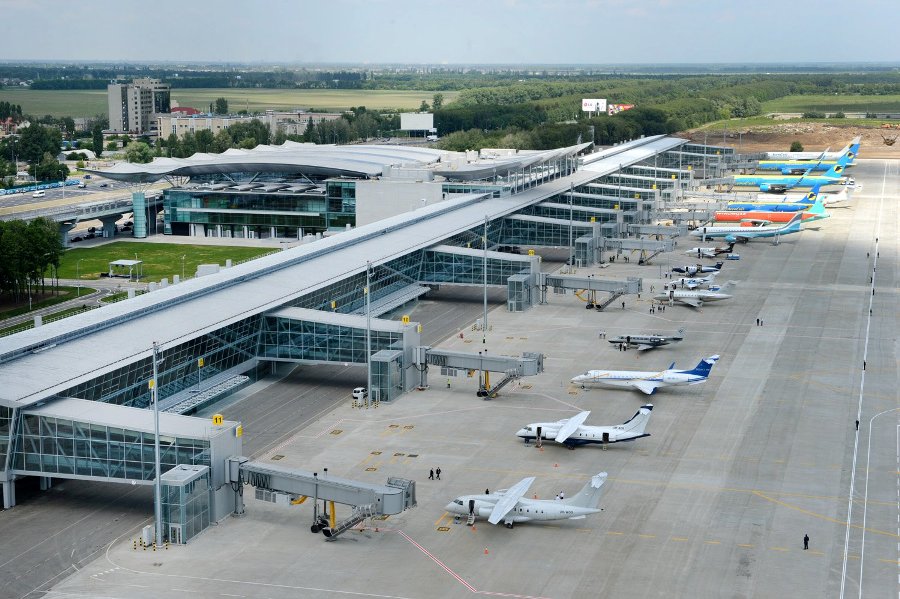

Sözleşmesi Eylül 2008 tarihinde Boryspil International Airport State Enterprise (BIAS) ile imzalanmış olan “Boryspil State International Airport Development Project” işi başarıyla tamamlanmış ve 28 Mayıs 2012 günü Ukrayna Cumhurbaşkanı Viktor Yanukovych tarafından törenle açılışı yapılmıştır. İlk ticari uçuşu 29 Mayıs 2012 günü gerçekleşen havalimanında uçuş sayısı ve sıklığı İşletmeci’nin plan ve programına göre artırılarak sürdürülmektedir.



Sözleşme kapsamına göre anahtar teslimi inşaa edilen projenin kapsamı ve temel fiziksel büyüklükleri şöyledir: 100 bin m2 büyüklüğünde yolcu terminal binası, 200 bin m2 apron, 11 adet yolcu köprüsü, 1.400 metre uzunluğunda ve 40 açıklıktan oluşan viyadük kapısı, 100 bin m2 büyüklüğünde asfalt kaplama işleri, yaklaşık 14 kilometre uzunluğunda yakıt hattı, 15 kilometre uzunluğunda çeşitli altyapı işleri, bina içi ve dışı her türlü elektrik ve mekanik işler, güvenlik sistemleri ve bagaj sistemi dahil olmak üzere tüm terminal ekipmanlarının temini, montajı, testi ve işletmeye alınmasıdır.



Ukrayna’nın Hava Kapısı olarak adlandırılan bu proje, 8 Haziran - 1 Temmuz 2012 tarihleri arasında düzenlenen, Ukrayna ve Polonya’nın ortak ev sahibi olduğu 14. Avrupa Futbol Şampiyonası süresince ülkenin modern yüzünün tanıtımında oldukça önemli bir işlev yüklenmiştir.



Kazakistan Astana Su Projesi





Proje, Astana şehrinin içme ve atık su tesislerinin mevcut kapasitelerinin artırılmasına yönelik olarak, tesislerin rehabilitasyonu, ilave yapılar ve bunlara ait yaklaşık 125 km dağıtım hatları şebekesi inşaatını kapsamaktadır. Dağıtım hatlarının, yaklaşık 89 km.’si yatay yönlendirme metodu ile kazı yapmadan döşenmiştir. Bu yöntem, Kazakistan’da ilk defa Alarko tarafından uygulanan bir yapım metodudur. Ayrıca, proje kapsamında; Astana şehir merkezine 50 km mesafedeki Vyacheslavka gölünden yaklaşık 250 metre mesafedeki su alma yapısı ile muhtelif yerlerdeki 17 adet terfi pompa istasyonlarının rehabilitasyonu ve yeni inşaat işleri, konut ve iş yerlerine yönelik 83.000 adet soğuk ve sıcak su sayacı ile ilave iş olarak alınan içme suyu hatlarından evlere 1.007 adet canlı bağlantı hattını kapsamaktadır. Projenin, 2010 yılı  Aralık ayı sonunda geçici kabulü yapılarak, işverene teslim edilmiş projenin garanti dönemi yükümlülükleri 2012 yılı sonunda tamamlanmıştır.
